2020/10/08

明石市大久保町森田 W様

太陽光発電搭載!男前styleのお家

外壁は黒のガルバリウム鋼板。

1階床は、カバの濃いめのオイル塗装の無垢材を採用した男前styleのお家です。

1階の大きな収納や大きな吹き抜けもこだわりです。

現場ブログ一覧

  • 2020/06/23

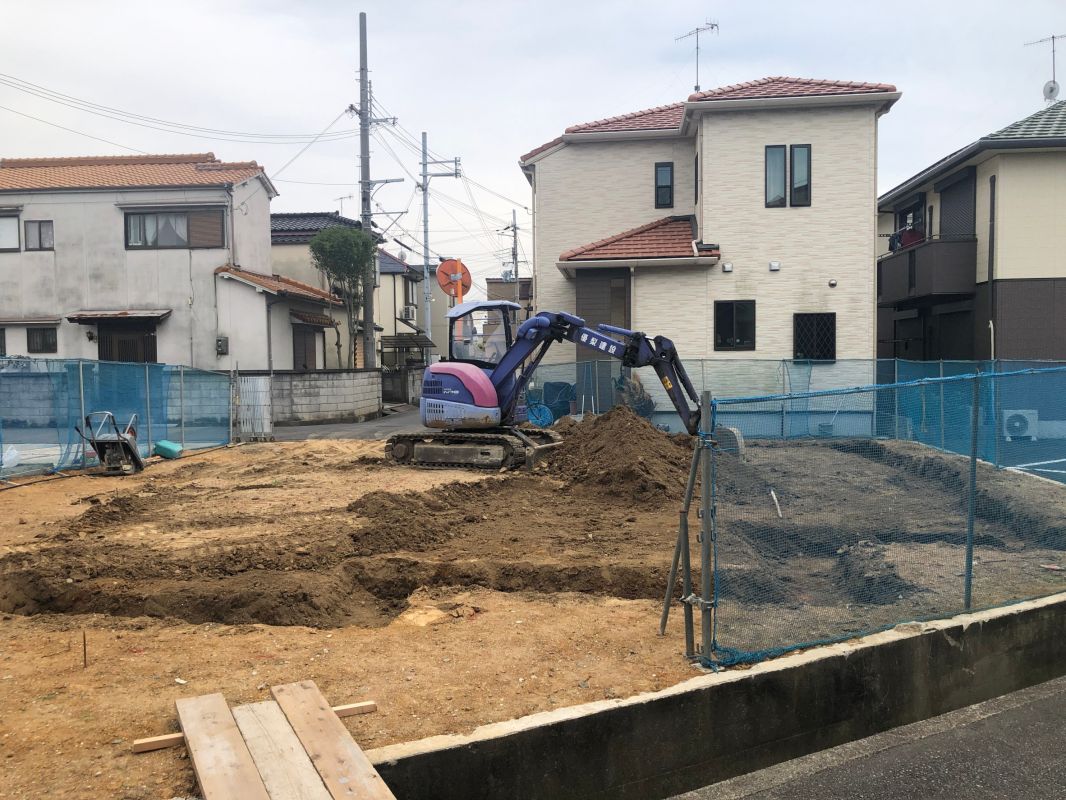

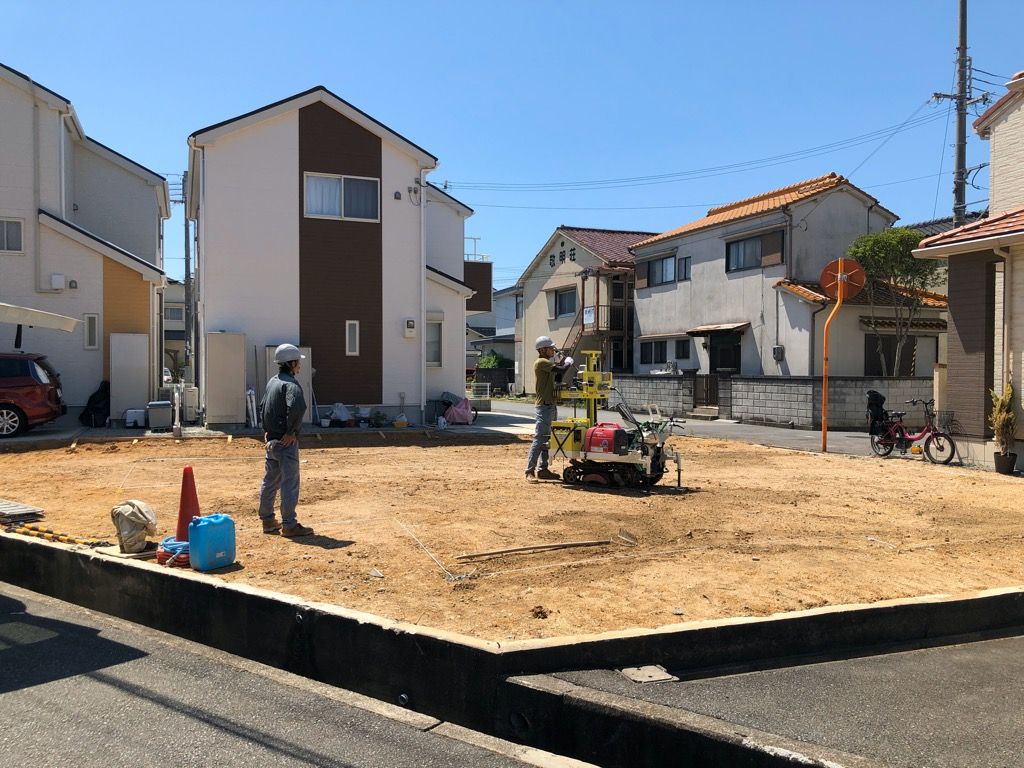

    地盤調査

    地盤調査が行われました。 良好な地質ということで、問題なく工事が始められることになりました。
  • 2020/06/23

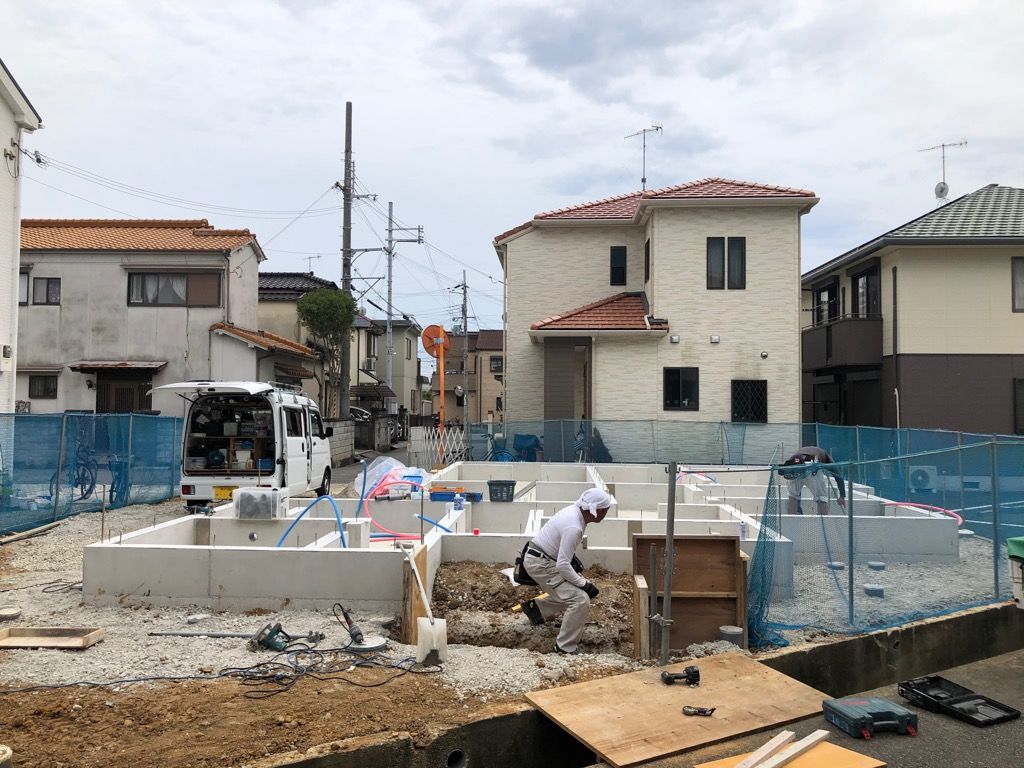

    着工

    基礎工事が始まりました。 梅雨真っただ中のため、天気予報を見ながらの作業となります。
  • 2020/07/02

    基礎工事① 防湿シート

    掘り方が終了し、基礎の形ができあがりました。 この後は、湿気が地面から上がってこないようおに、しっかりと防湿シートを敷きこみます。 次は配筋工事です。
  • 2020/07/09

    基礎工事② 鉄筋工事

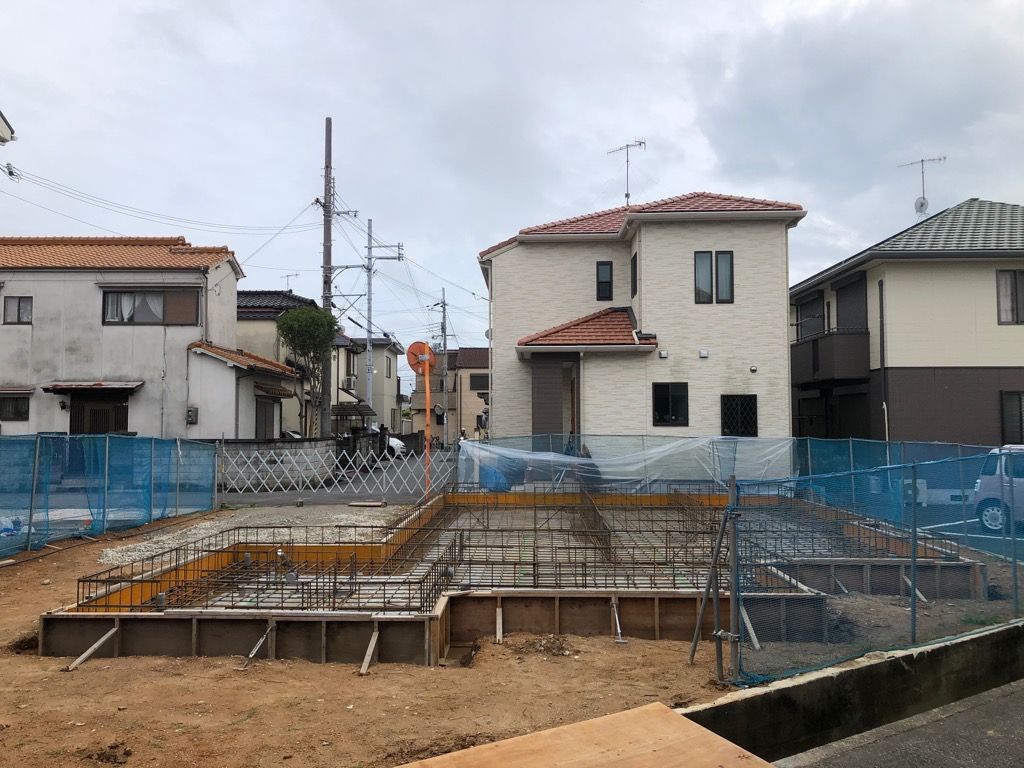

    基礎の骨組みとなる鉄筋が組まれました。 この鉄筋を組む作業のことを、配筋といいます。 等間隔で、びっしりと組まれているのがわかりますね!
  • 2020/07/10

    配筋検査

    鉄筋工事が終了したので、第三者機関JIOによる配筋検査が行われました。 図面通りに鉄筋が組まれているか、本数や太さ、位置など間違っていないかをかなり厳しくチェックされます。 丁寧な仕事をしていただいているおかげで、何事もなく合格しました。
  • 2020/07/10

    基礎工事③ 底盤の打設

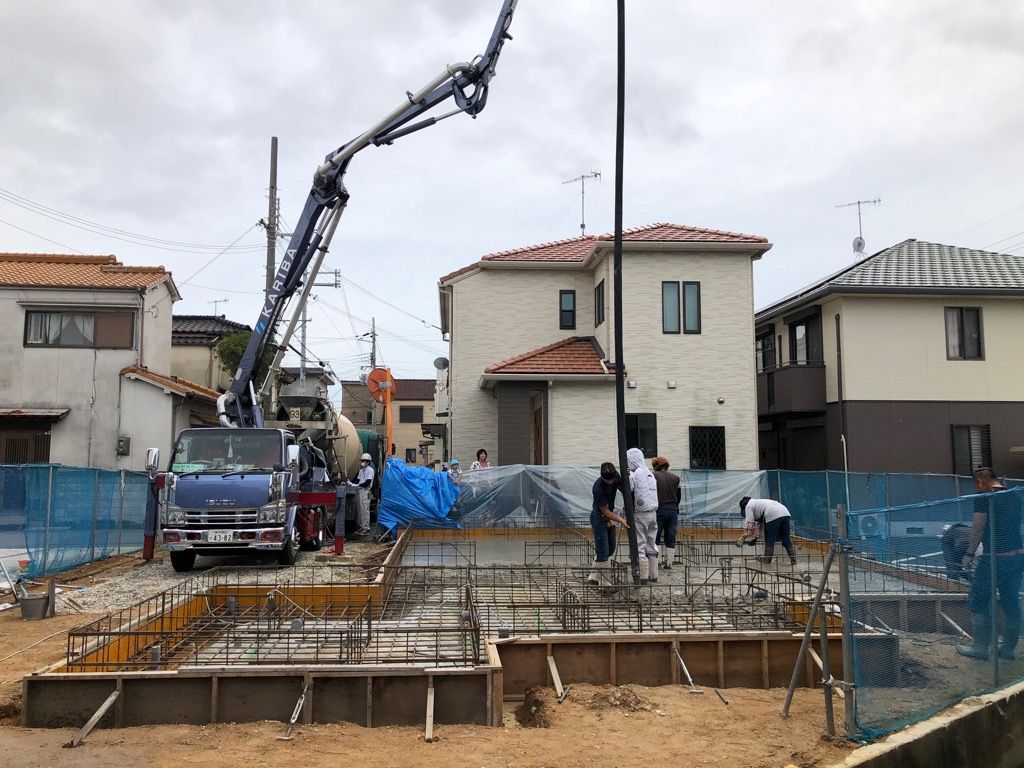

    基礎の床となる部分(底盤といいます)にコンクリートを流し込む作業が行われました。 この作業のことを『打設』といいます。 今年の梅雨は、ずっと雨なので、少しでも上がったときに滑り込みで作業を進めています。
  • 2020/07/14

    基礎工事③ 立ち上がり部分の打設

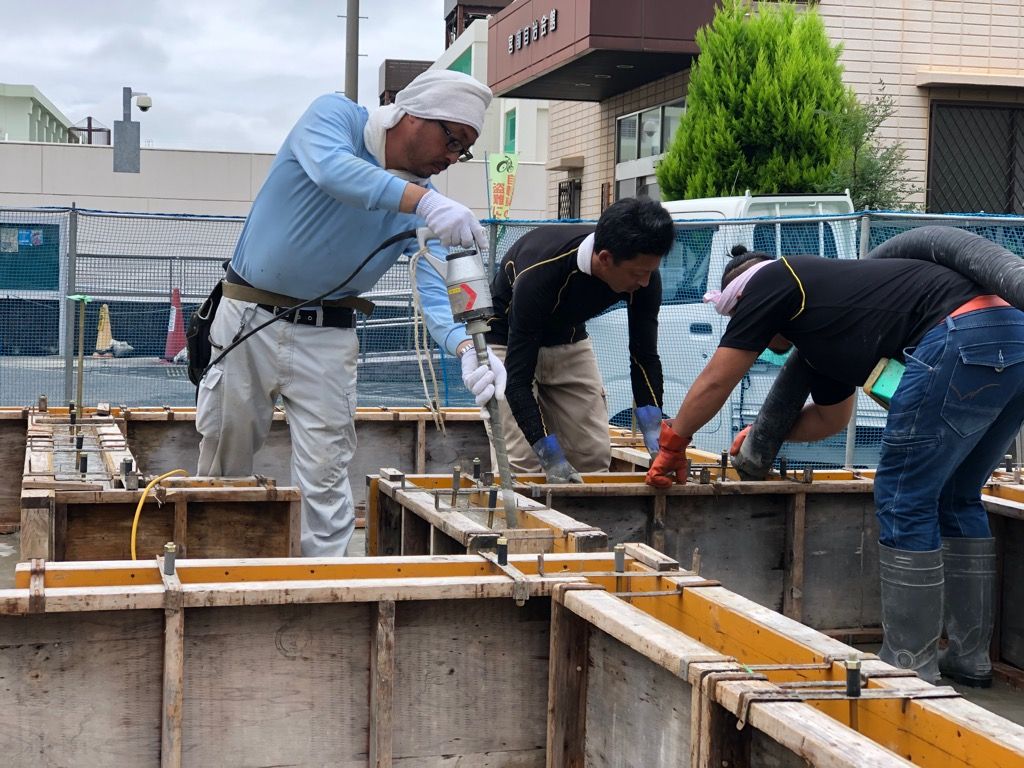

    家の土台と基礎をつなぐ部分である、立ち上がりと呼ばれるところの打設を行いました。 この後しばらく養生期間をおいて、基礎の完成となります。
  • 2020/07/22

    基礎完成~屋外配管工事

    養生期間を経て、しっかりと固まり基礎が完成しました。 そして水道屋さんによる屋外配管工事が行われています。 次はいよいよ大工さんの登場です。
  • 2020/07/29

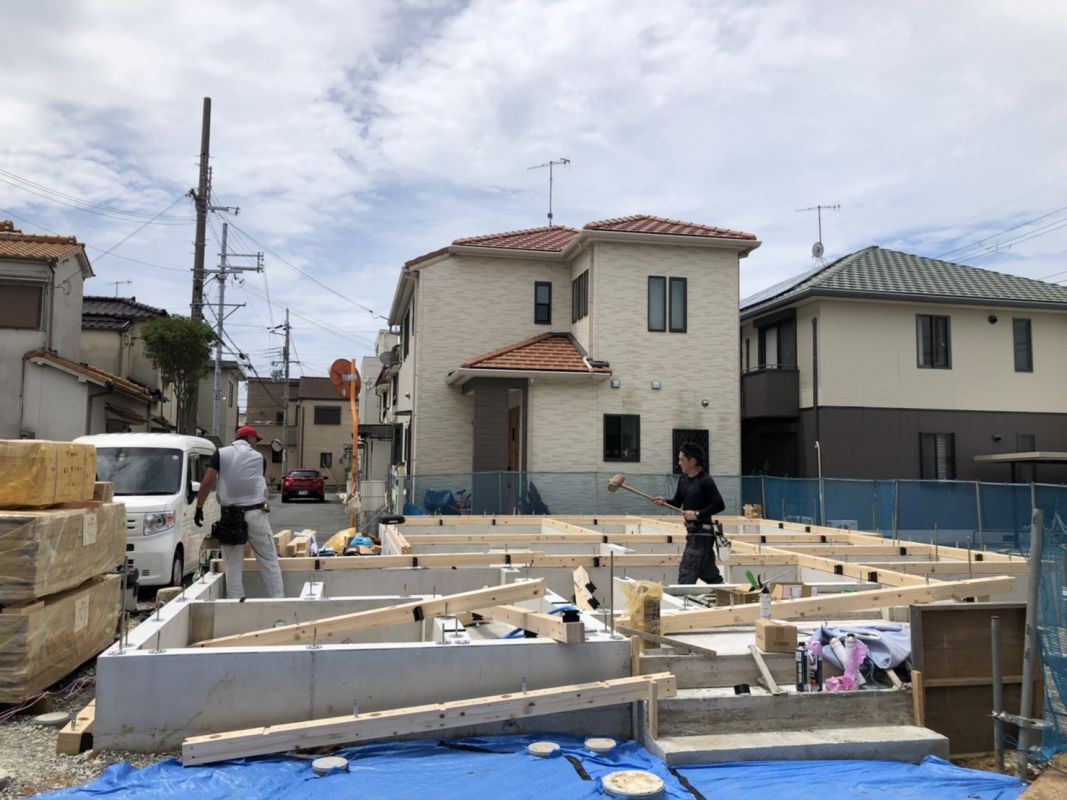

    土台工事

    大工さんによる土台敷きと呼ばれる工事が行われました。 これは基礎のコンクリートの上に、家の土台となる木材を設置していく工事です。 写真に見えるシルバーの金属は、UFO-Eという減震装置です。 これにより地震の揺れを大幅に減らす事ができます。 繰り返しの地震にも強く、熊本地震でも家が倒壊せず、家具もほとんど倒れなかったと性能が実証されました。
  • 2020/07/29

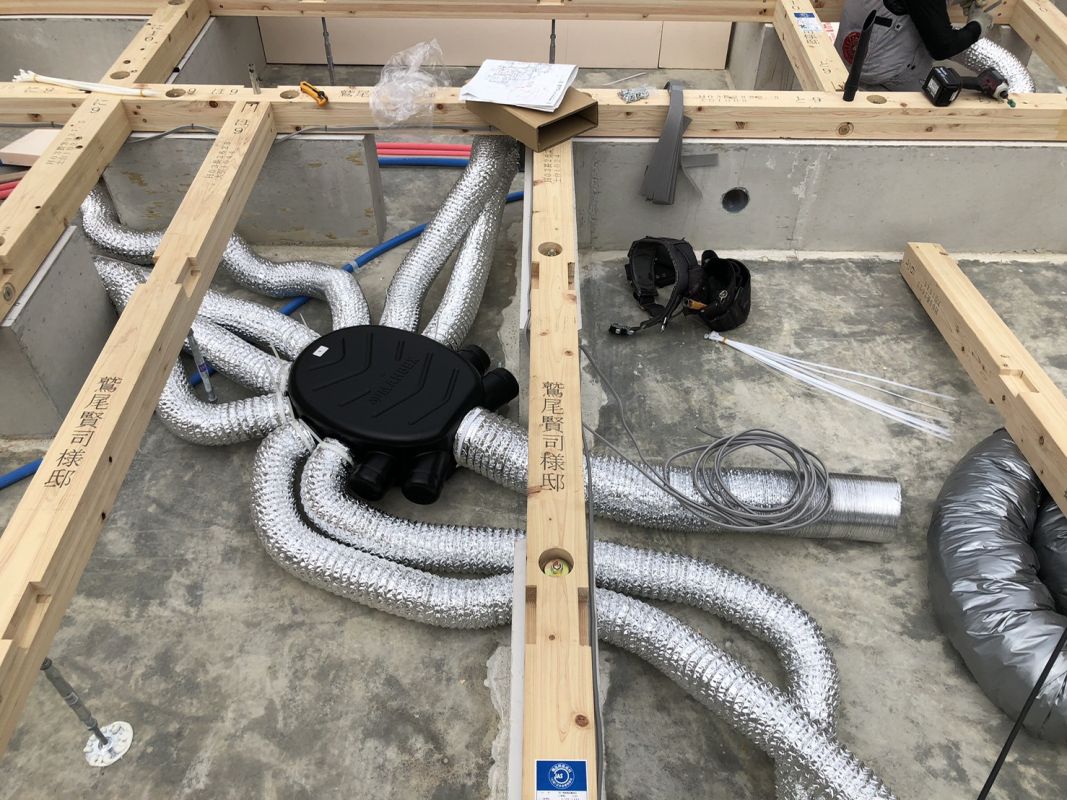

    エコアイ換気の設置

    大工さんによる土台敷きと並行して、電気屋さんによるEco-i(エコアイ)換気の設置工事が行われました。これは、冷暖房の熱を外に排気しますが、その時の熱エネルギーロスを90%少なくし、いつも新鮮で綺麗な空気を、家の中に入れながら、光熱費を大幅に少なくする24時間換気装置です。
  • 2020/08/03

    上棟しました!

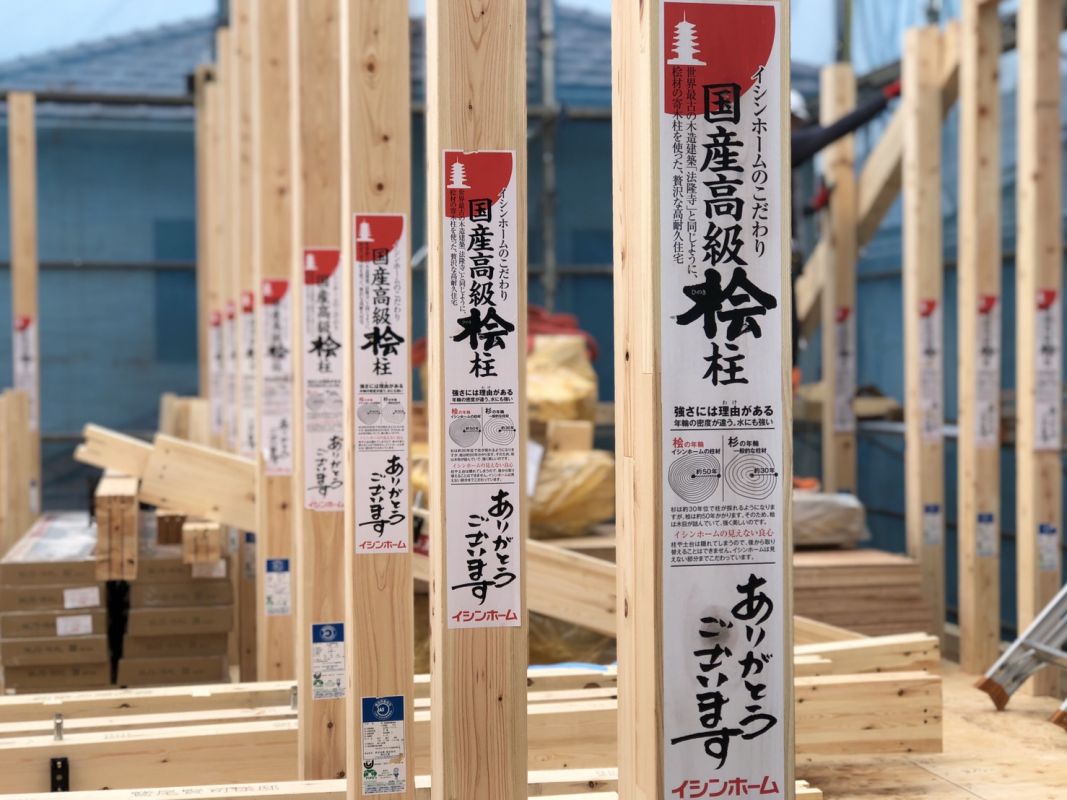

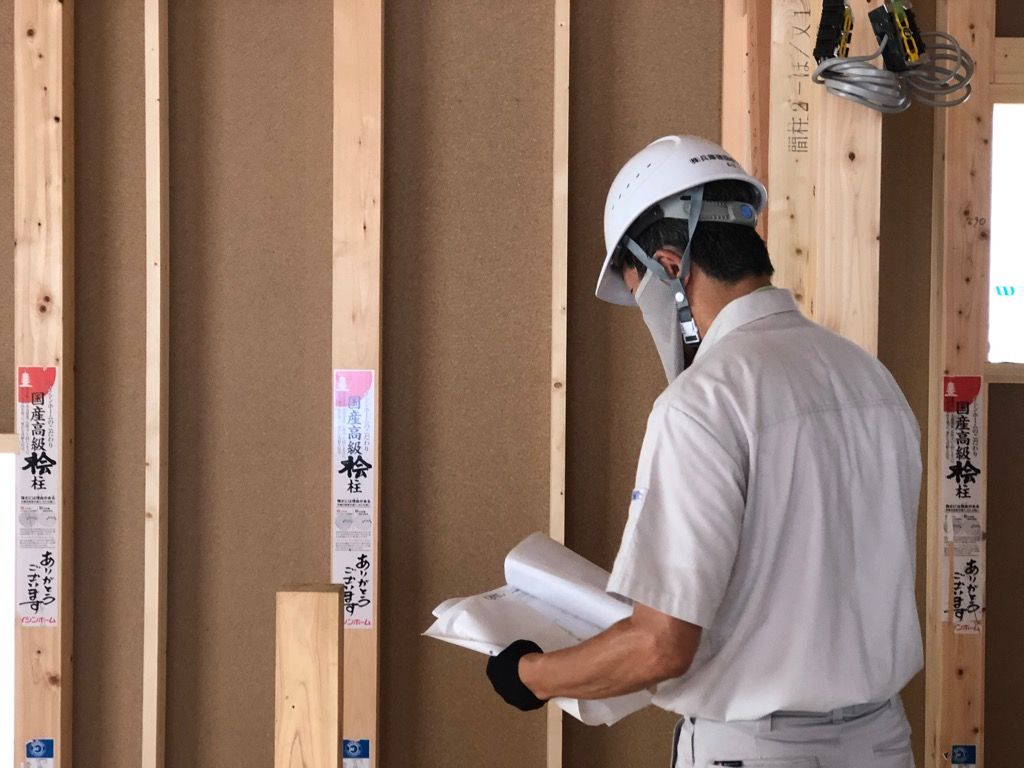

    梅雨が明け、暑さが厳しい中無事上棟しました。 写真にもありますが、柱には国産の桧を使用しています。 柱に使われているヒノキはとても耐久性が高く強度がとても強いのが特徴です。
  • 2020/08/17

    中間検査

    大工さんによる工事が順調に進んでいます。 役所による中間検査が行われました。 確認申請の図面通りに建てられているか、敷地と建物の位置関係などたくさんの項目をチェックされます。 大工さんが丁寧な仕事をされているおかげで、無事合格しました。
  • 2020/08/17

    構造検査

    次に行われるのが、第三者機関(JIO)による構造検査です。 こちらは耐力壁の釘の施工状況や、柱、梁を固定している金物のピンの抜けがないかなど、主に施工不良になっていないかのチェックです。 こちらも何事もなく無事合格しました。
  • 2020/08/18

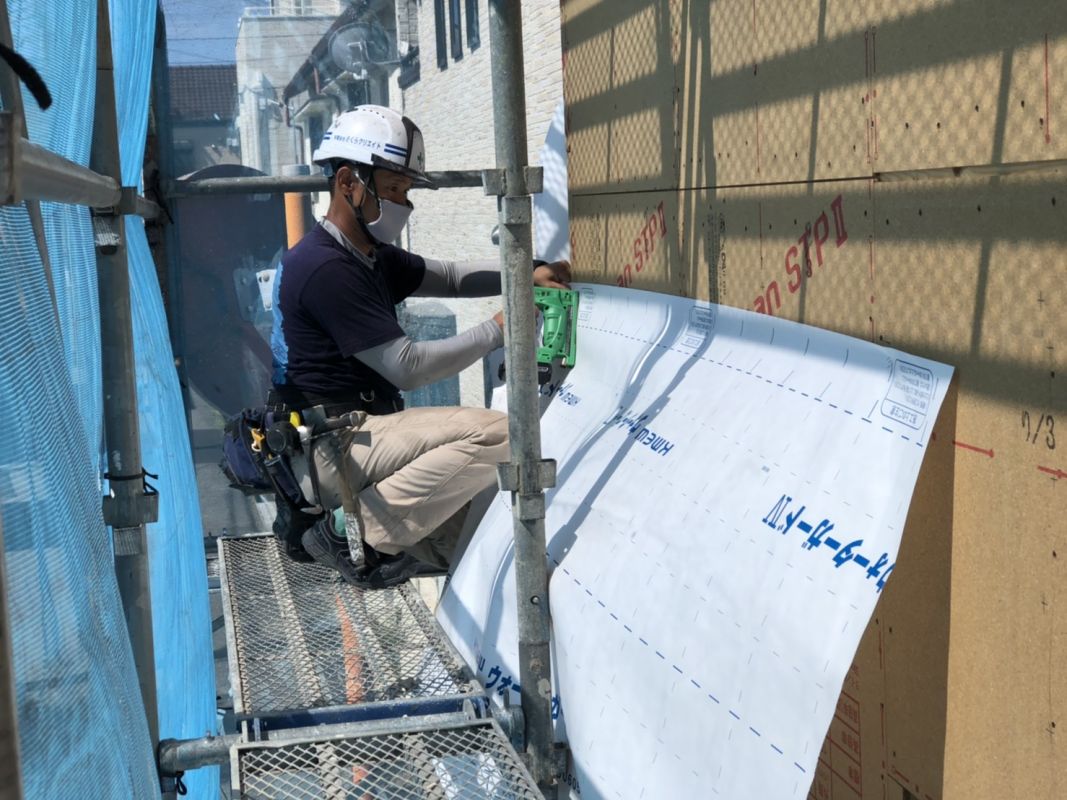

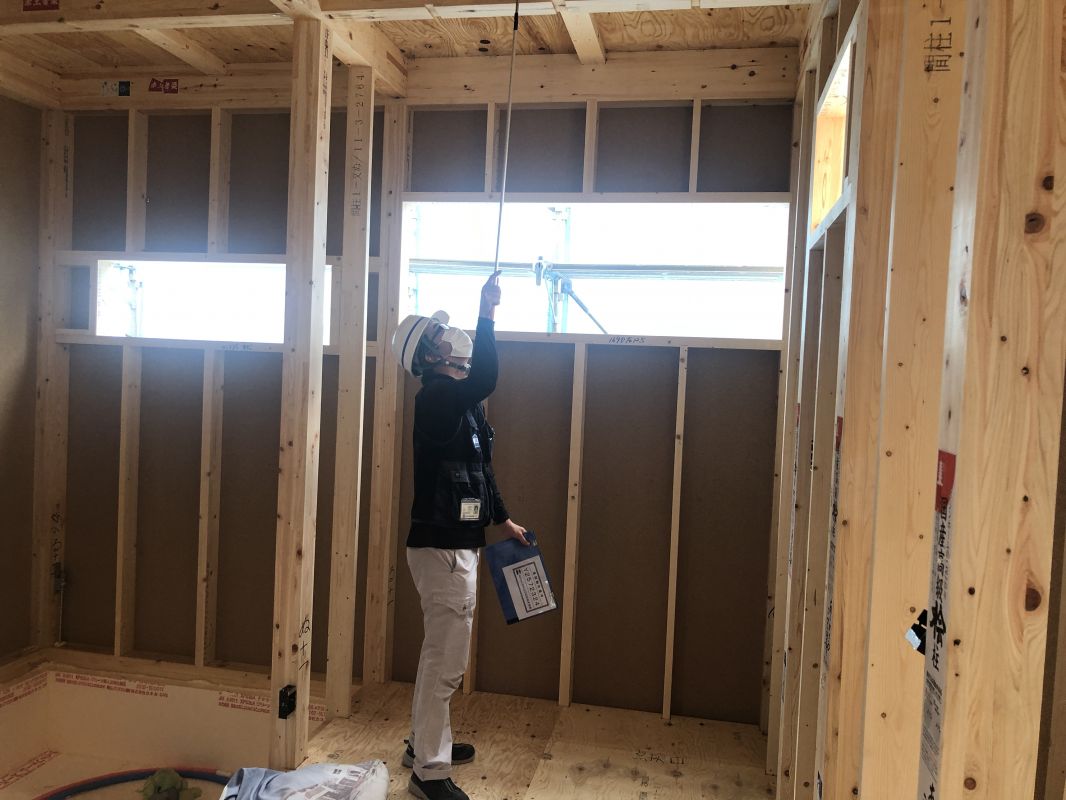

    透湿防水シートの施工

    透湿防水シートが施工されました。 家中ぐるっと全面をこのシートで包みます。 これで壁から室内への雨の侵入を防ぐことができるので安心です。
  • 2020/08/19

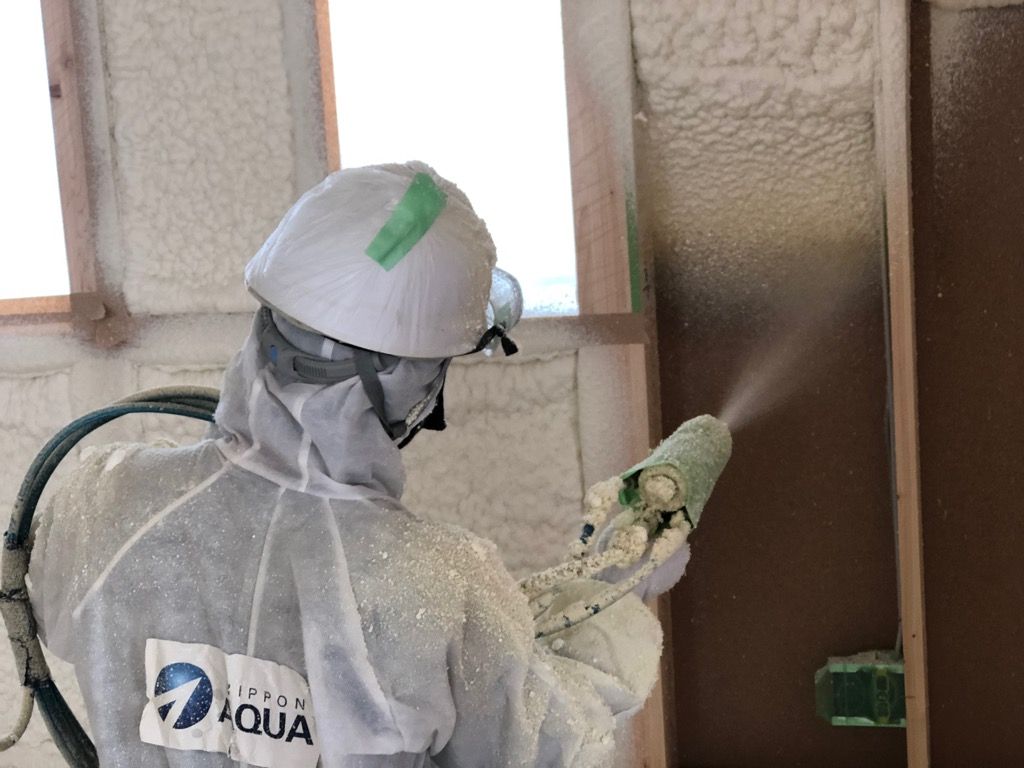

    吹き付け断熱の施工

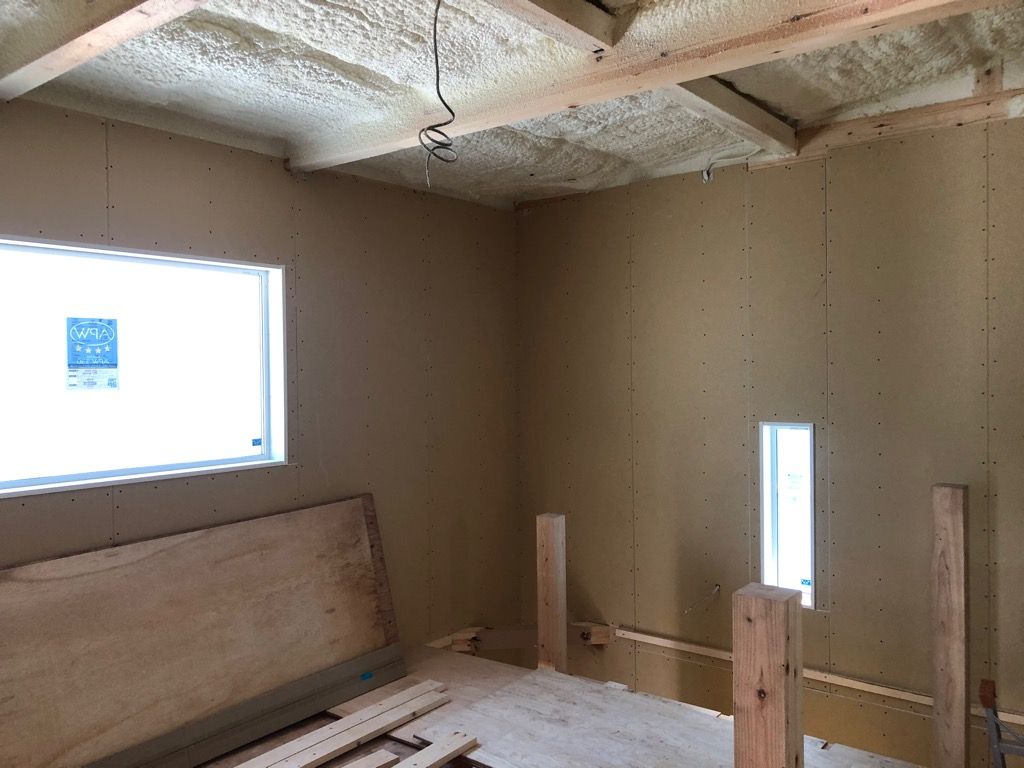

    ウレタン吹付け断熱材を 専門業者により施工されました。 現場施工の吹付け断熱材は、現場で吹付けするので手間がかかりますが、柱と断熱材が密着するため隙間ができにくいです。部屋全体が鍾乳洞のようにもこもこになっていきます。 これによるかなり暑さが軽減されます。
  • 2020/08/24

    外装下地検査

    透湿防水シートの施工が完了し、第三者機関(JIO)による外装下地検査が行われました。 外部の透湿防水シートやバルコニーの防水がきちんと施工されているかのチェックです。 とても細かく厳しくチェックされますが、無事に合格しました。
  • 2020/08/25

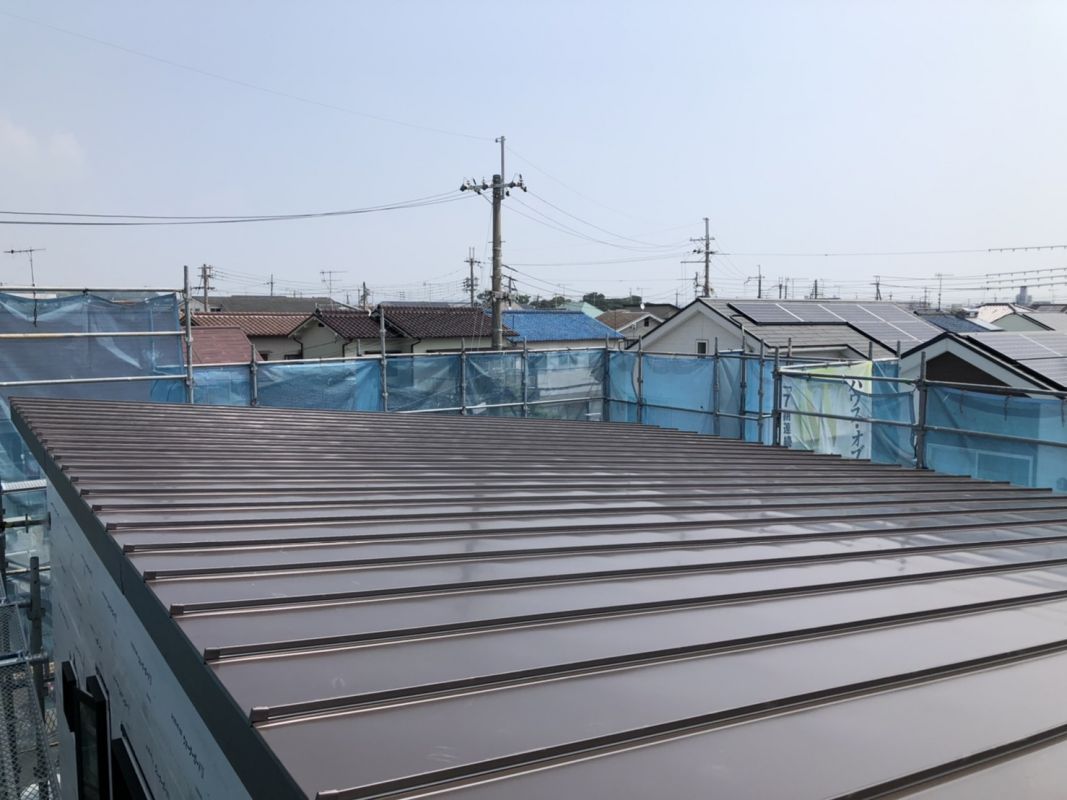

    屋根が完成しました

    屋根の工事が完了しました。 次はここに太陽光発電が搭載されます!
  • 2020/08/27

    壁ができてきました。

    大工さんによる工事が順調に進んでいます。 壁に石膏ボードが張られ、お部屋の形が少しずつ分かるようになってきました。
  • 2020/09/02

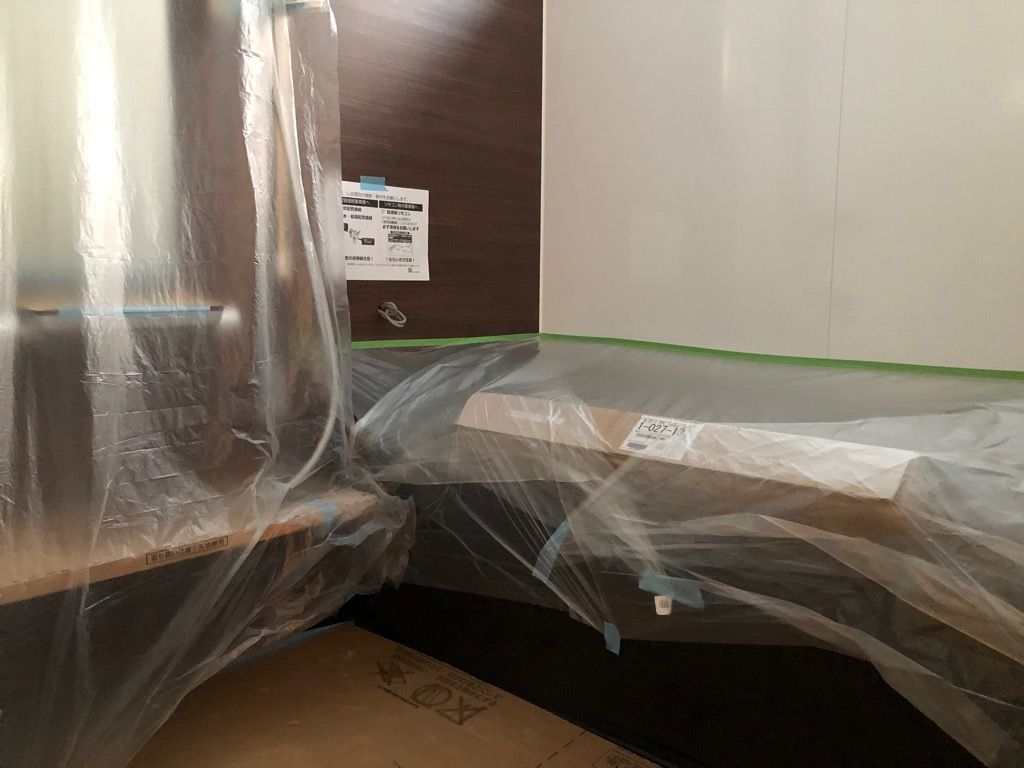

    お風呂の施工

    最初の設備機器である、システムバスが施工されました。 黒い浴槽がおしゃれです。
  • 2020/09/04

    外壁の施工が始まりました。

    サイディング(外壁)の施工が始まりました。 今回のお家は軽くて割れにくい金属系サイディングを採用されています。 おしゃれな仕上がりになるので足場が外れるのが楽しみです。
  • 2020/09/10

    サイディング張りが完了しましたs

    サイディングを張る工事が完了しました。 金属のサイディングなので、とてもクールな印象です。 真っ黒な外観がとてもおしゃれです。 足場が外れるのが楽しみですね!
  • 2020/09/11

    大工さんによる工事も終盤です。

    天井や壁のボードが張り終わり、大工さんによる木工事も終盤を迎えています。 キッチンカウンターも完成し、まもなくここにキッチンが入ります。 どんどんお家は完成に向かっています。
  • 2020/09/16

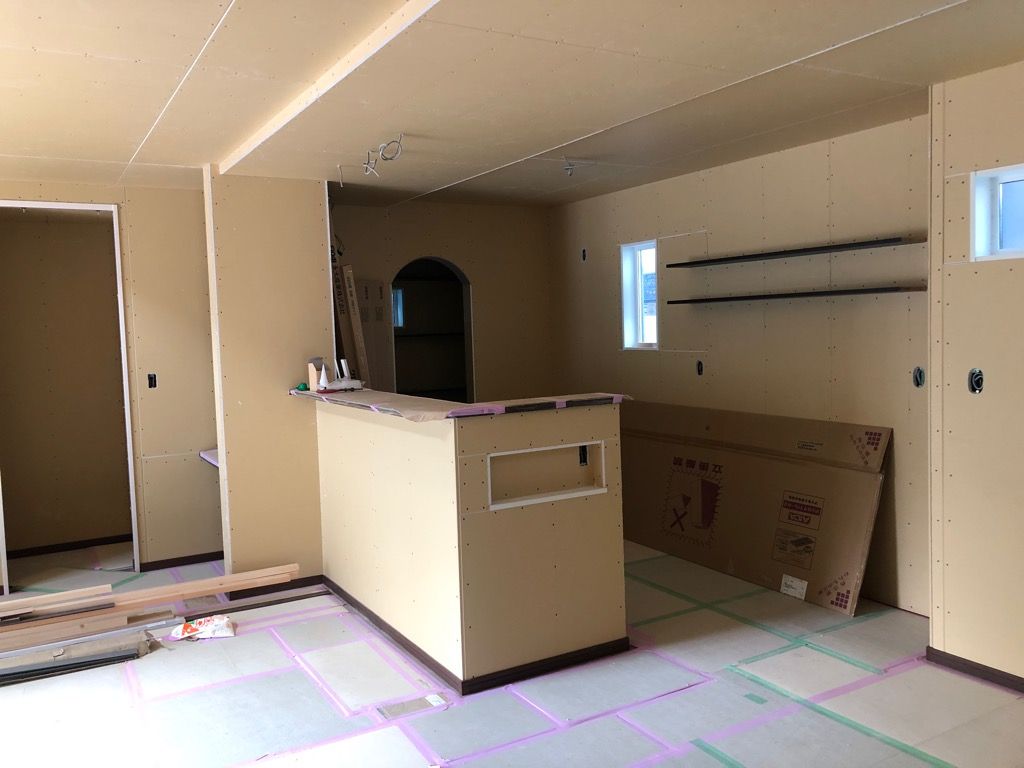

    大工工事完了!

    大工さんによる工事がひとまず終了しました。 アーチの壁や、ニッチなどいい感じに仕上がっています。 次はクロス工事が始まります。
  • 2020/09/19

    キッチンが入りました

    2番目の設備機器、キッチンが施工されました! 今は傷がつかないように、養生されているためどんなキッチンなのかは見学会をお楽しみに^^
  • 2020/09/19

    クロス工事が始まりました。

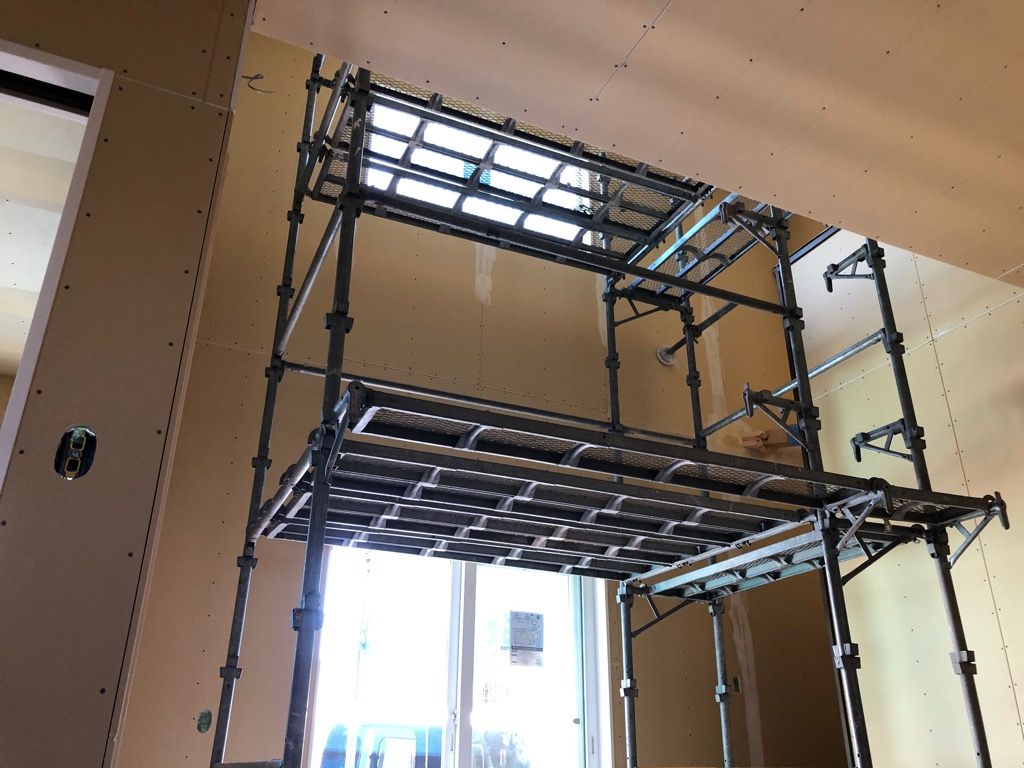

    大工さんの工事が終わったので、クロス屋さんにバトンタッチです。 今回のお家は大きな吹き抜けがあるので、そのままだと天井にクロス屋さん届きません。 なので家の中に足場が組まれています。
  • 2020/09/25

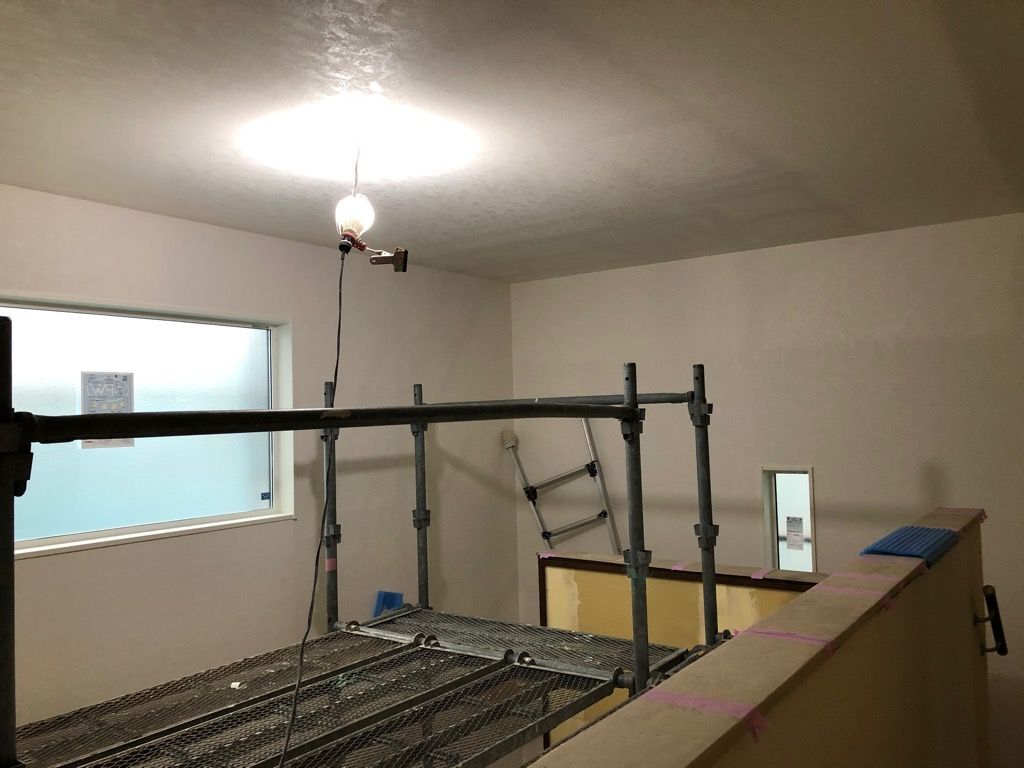

    クロス工事が順調に進んでいます。

    クロス屋さんによるクロス貼りが順調に進んでいます。 内部足場を用いて、吹抜け部分にきれいにクロスが貼られ、 明るく変身しました。
  • 2020/09/28

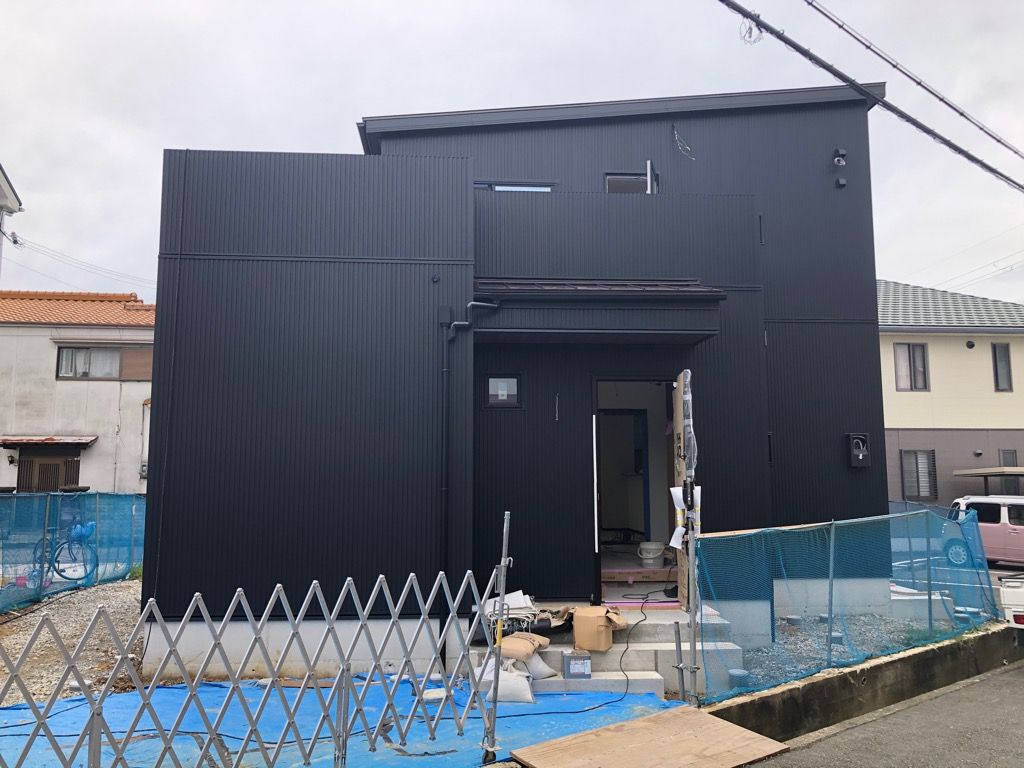

    足場が外れました

    足場が解体され、いよいよ外観の登場です! 黒いおしゃれなガルバリウム鋼板のサイディングが目を惹く クールでかっこいい外観に仕上がりました。 10/10(土)・11(日)に完全予約制ではありますが、完成見学会を 行いますので、ぜひ実際にご覧にいらしてください!
  • 2020/09/30

    クロス工事が完了しました

    クロス屋さんによる工事が完了しました。 まもなく内部の足場もなくなります。 仕上げ工事が始まり、照明などが取付けられています。 10/10(土)・11(日)に完全予約制ではありますが、完成見学会を 行いますので、ぜひ実際にご覧にいらしてください!
  • 2020/10/08

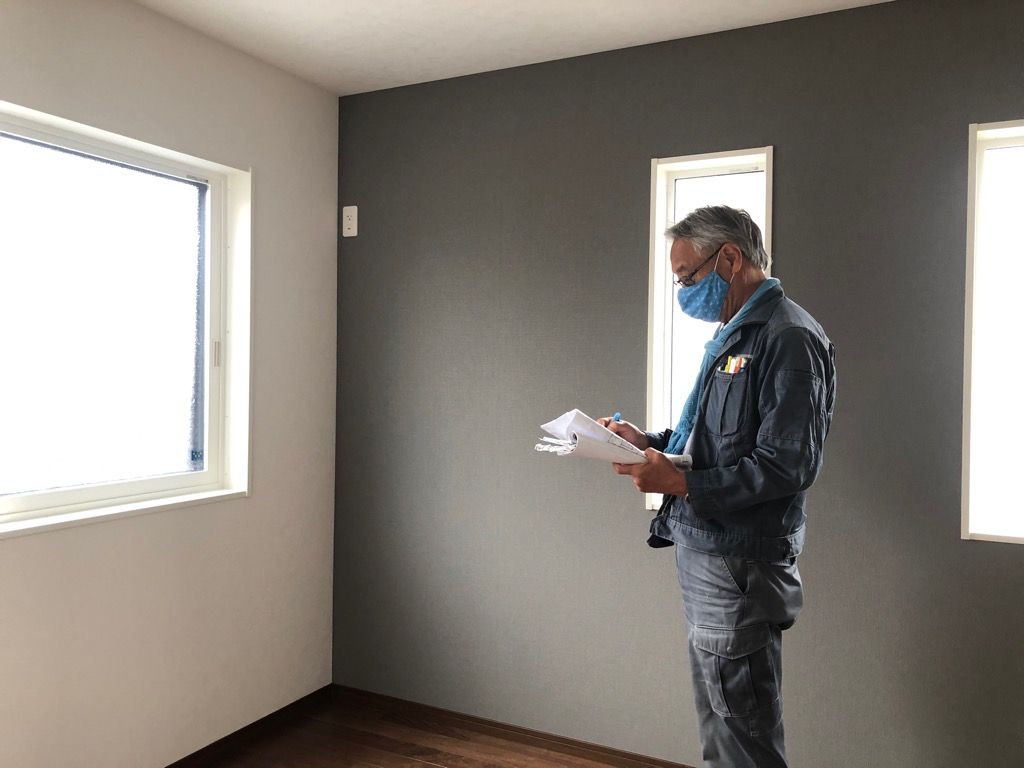

    完了検査

    役所による完了検査が行われました。 無事に合格し、これですべての検査が終了となりました。
